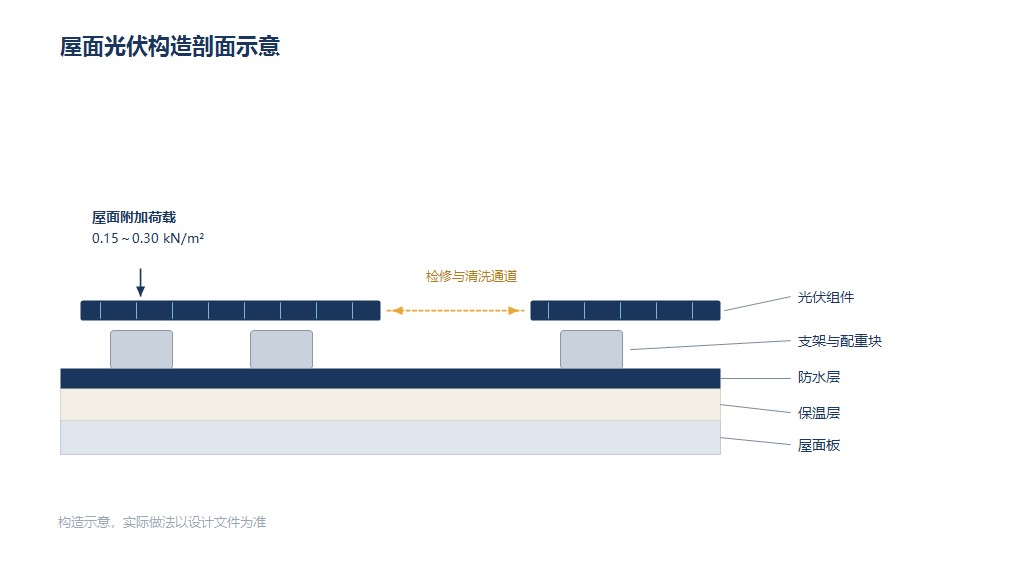

屋面光伏构造剖面示意:光伏组件、支架与配重块、防水层、保温层、屋面板

屋面光伏构造剖面示意:组件荷载经支架与配重块传到防水层之上,节点做法决定后期是否渗漏(示意图,实际做法以设计文件为准)

2026 年 7 月 29 日,江苏省印发《江苏省分布式光伏发展实施方案(2026—2030 年)》,提出“推动公共建筑应装尽装”,要求全面盘活党政机关、医院、文体场馆等公共机构的闲置屋顶,新建公共建筑可用屋顶应装尽装。

政策推力在加码,但从意向到落地之间还隔着几道技术关口。以文体场馆为例:屋面多为大跨度网架或膜结构,原设计活荷载按不上人屋面取值,防水层使用年限往往已过半。直接铺板,问题会在两三年后集中显现。

屋顶光伏的可行性,最终落在三笔账上:结构账、防水与检修账、电量与并网账。三笔都算清,项目才算成立。

政策与参数:《江苏省分布式光伏发展实施方案(2026—2030 年)》2026 年 7 月 29 日印发,核心要求为公共建筑应装尽装,盘活党政机关、医院、文体场馆等闲置屋顶;一般工商业分布式光伏接入电压等级不超过 10(20)kV、总装机原则上不超过 6 MW;组件、支架与线缆的附加荷载通常为 0.15~0.30 kN/m²;不上人屋面活荷载按 0.5 kN/m² 取值(GB 50009,需按原设计图纸核实)。

一、第一笔账:结构能不能承担

屋面光伏的附加荷载并不大,但对既有屋面而言,关键在于原设计的荷载余量。0.15~0.30 kN/m² 的附加荷载,相当于在每平方米屋面上增加 15~30 kg 的常驻重量。

对混凝土屋面,若原设计已考虑检修荷载与女儿墙、设备的分布,余量通常够用;对轻钢屋面与大跨度网架,则必须复核。尤其要注意三点:

二、第二笔账:防水与检修通道

光伏电站的寿命通常按 25 年设计,屋面防水层的剩余年限往往不足。两者叠加,最容易出现的问题不是漏水,而是漏水后无法定位、无法维修。

屋顶光伏的工程质量,一半取决于结构复核,一半取决于防水节点。

三、第三笔账:电量去哪儿,怎么并网

公共建筑屋顶光伏的规模,通常不是由屋面面积决定,而是由白天的用电负荷决定。自发自用部分替代的是用户侧电价,收益高于上网;余电上网则进入电力市场,价格随行就市。

这一判断在 2026 年变得更重要。随着新能源上网电价市场化改革推进,机制电价通过竞价形成、只覆盖部分电量,余电收益的不确定性上升。对场馆而言,空调、照明、泳池加热等日间负荷与光伏出力曲线重合度较高,提高自用率是收益的主要来源。

并网路径。公共建筑屋顶项目多属一般工商业分布式,接入电压等级不超过 10(20)kV、装机原则上不超过 6 MW,采用自发自用余电上网或全额上网模式,需完成备案与电网接入手续。

计量与监测。建议将光伏发电量、自用电量、上网电量分开计量,并与建筑能耗监测系统打通。数据既用于收益核算,也用于判断组件是否积灰、逆变器是否限功率。

四、推进顺序:四步,不要颠倒

  1. 调图纸。取得原结构施工图与屋面做法,确认活荷载取值、防水构造与使用年限。图纸缺失的,先做现场检测。
  2. 核负荷。调取一年 15 分钟级用电数据,算清白天可消纳的电量,据此确定装机规模,而不是按屋面面积铺满。
  3. 定节点。与结构、防水专业共同确定支座形式与穿屋面做法,出节点详图,不留“现场定”。
  4. 留数据。投运后按周记录发电量、自用率与故障告警,作为运维与后续扩容的依据。

需要说明的是,“应装尽装”是省级政策导向,具体项目仍受屋面条件、结构安全、并网容量与消防要求约束,并非所有屋顶都适合装。膜结构、采光顶、已到设计使用年限的屋面,通常不宜直接铺设;上述荷载与做法参数为常规参考值,实际取值应以设计文件与结构复核结论为准。

彦安视角

在上海彦安机电工程有限公司的太阳能光伏光热与暖通空调业务中,公共建筑屋顶项目通常从图纸核查与负荷梳理入手:先确认结构与防水条件,再结合建筑自身的空调、热水与泳池加热负荷确定装机规模,并在投运后通过计量数据校核自用率与发电表现。

对文体场馆这类负荷波动大的建筑,装机规模宁可略小于白天基荷,也不宜按屋面面积铺满——自用率下降,收益模型随之改变。
